男人资源站-国产免费黄色-青青操在线-毛片在线免费-av女人的天堂-亚洲久热-日批的视频-九九热在线视频观看-婷婷丁香九月-天天草天天爽-√天堂8资源中文在线-伊人久久成人-丁香六月在线-日韩性网-欧美无砖砖区免费-性欧美极品另类-极品色综合-午夜电影福利网-一本一道波多野结衣一区二区-中国老太婆性视频

嘉興市交通投資集團有限責任公司

快速路三期一階段電力遷改工程正式啟動

發布日期:2021-11-19 17:34 信息來源:嘉通集團


11月19日,市區快速路環線三期一階段工程又有新進展,前期電力遷改工程正式開工。

遷改工程是市區快速路環線三期一階段工程的重要組成部分,涉及綠化遷移,電力、燃氣、給排水、弱電遷改,私有權屬用地征收,地面附屬物處置等遷改內容。目前各項遷改準備工作正在緊鑼密鼓推進當中,其中綠化遷移已于11月3日全面展開。


三期一階段電力遷改工程共需遷改近12公里的電力線路,今天啟動的是從穆湖公園到三環東路東滬杭鐵路南變電所,施工單位將通過多種施工工藝,把架空線路全部改為地下電纜。

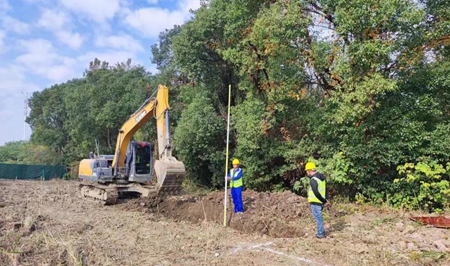

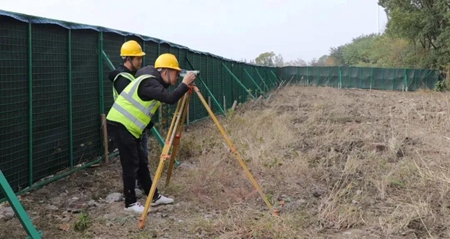

在市區東方路與中環北路附近,挖掘機正在開挖電纜溝,由于高架橋的建設是要在道路中間打樁立柱,所以道路中間的電力線需全部遷改到道路外側的施工區域。

快速路公司電力遷改管理人員鄭加驥說:“位于道路的中間的綠化帶里面現在是架空線路,現在我們要把它改到道路的南側,把它改成地埋,放在地下面通過電纜的方式鋪設。”

快速路公司副總經理沈理斌說:“居民用電生活基本不影響,電力遷改從現在啟動開始,大致時間應該是在明年迎峰度夏的時候全部完成,三期一階段建設跟遷改是同步啟動的,遷改工程啟動以后,工程建設是根據施工許可證下來以后,立即就啟動下一步施工。”


市區快速路環線一二期工程自正式建成通車以來,總車流量已突破1千萬輛次,極大緩解了沿線的交通壓力,即將開建的三期主線總長12.8公里,分兩個階段實施,一階段工程從中環西路東升路口到中環北路城東路口,主線及地面輔道長約5.9公里,預計工期為3年左右,車道規模和設計時速與一二期保持一致。
